工程公司健身路(曙光路—雙山路)供水管線改造工程報道

發布時間:2020/3/23 10:26:12閱讀次數:分享到:
本工程于2018年8月17日開工,設計鋪設墨鑄鐵管線2111m,消火栓16組井室16座,排氣閥1組井室1座,閥門井室25座。

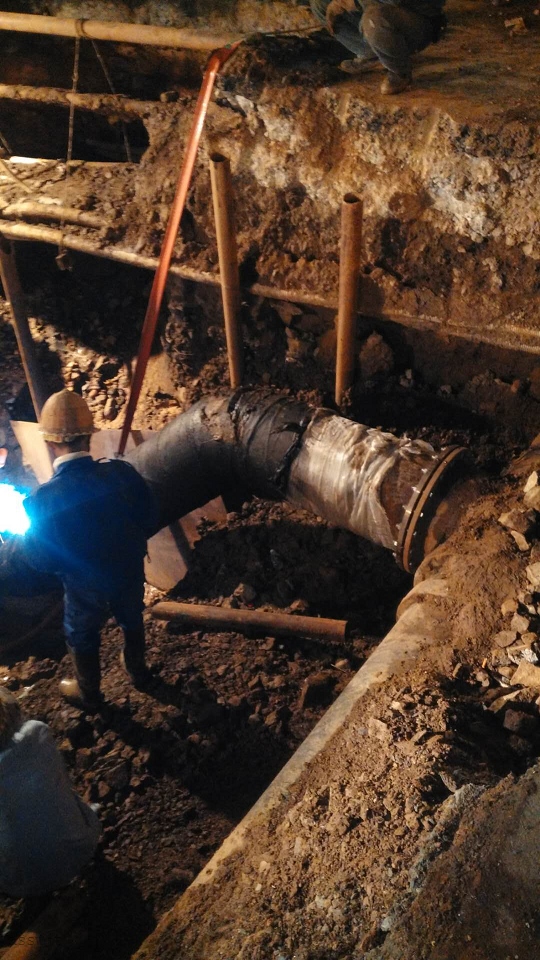

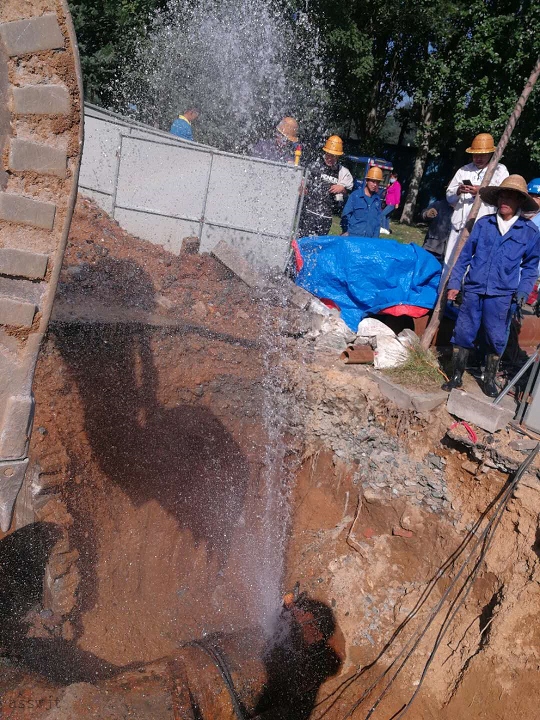

由于雙山路設計接點的管線比較混亂,竣工圖紙雖然按實際情況標識清晰,但原有地下管網供水情況比較復雜,而且地區所里管網圖紙也不準確,最終造成在8月31日接點時,新管線連接在作廢管線上,導致接點錯誤,但好在及時發現進行了改正,為了保證接點的正確分兩次接點,一次時間為晚19點至早上5點,二次接點時間早8點至晚上17點結束,在接點過程中,為保證施工安全,故溝槽接點工作坑需要做加寬加固等措施,時間緊、任務重,施工人員一邊加固一邊施工,在短短一天時間里DN100接點1處, DN200接點7處,DN300接點6處,DN500接點5處;DN100掐點1處;提前順利的完成此次接點,保證了大部分居民的正常用水。在施工過程中采用全封閉式施工,安全圍擋封閉100m為一個段落,挖掘溝槽鋪設管線,溝槽回填,然后再次使用圍擋封閉100m繼續施工,保證了溝槽安全,居民的通行順利,當天溝槽及接點工作坑回填完畢后,當天沖洗清掃,保證施工期間路面整潔,以實際行動踐行“發展現代水利,造福鋼城人民”的水務人精神。
